    【電力報告4-2】破天荒!火力機組除役成絕響 舊電廠年限到期全數改備用

    2026-06-18 17:16 / 作者 吳馥馨
    經濟部能源署吳署長志偉坦言,未來火力機組運轉執照到期不再「除役」,改為「經濟壽齡」。廖瑞祥攝
    據經濟部今(18)日公布的「114年度全國電力資源供需報告」,2026年至2035年「未來火力機組電源規劃」,已完全沒有列出「除役機組」,只剩下「新增機組」。能源署長吳志偉坦言,除了已經承諾會除役的機組,未來將遵循國際趨勢,火力電廠執照到期後都不再除役,改為備用機組。

    一般而言,火力電廠營運執照效期約20年,執照到期後會向能源署申請展延,每次以10年為限。吳志偉表示,因應國際地緣政治變化風險,以及AI發展所增加的電力需求,未來火力機組即便經濟壽年到期也不會除役,將全數改成備用機組;他強調,這樣的做法,台灣不是唯一,是全球趨勢。

    言下之意,過去年度電力資源供需報告都會列出未來數年即將「除役」機組,以及打算「新增」的發電機組,如此表達方式已成為絕響。

    但吳志偉表示,已經承諾會拆除及除役的機組,一定會兌現當時對地方的承諾。

    中火舊機承諾拆到4號 其餘轉備用

    台電發言人黃美蓮補充,預計今年中火一期更新的燃氣機組上線後,會在今年底開始折除1號機;按原規劃,中火舊1機、舊2機會拆除,中火舊3機、舊4機轉為備用。

    後續待中火二期更新工程完成後,也就是2031年時,會持續滾動檢討中火舊機組備用情況,按目前規劃會將中火舊1機、舊2機、舊3機、舊4機全數拆除,其餘機組則轉備用。

    吳志偉表示,因用電增幅的不確定性大幅提高,以及地緣政治風險升溫,全球火力電廠的趨勢已轉向為不再討論「除役」,應該改為「經濟壽年」到期。

    能源署長吳志偉表示,已承諾拆除機組會除役;台電發言人黃美蓮承諾中火拆1至4機,其餘轉備用。廖瑞祥攝


    空投支票?420萬瓩燃氣機組再次隱藏

    值得注意的是,在新增機組方面,包括2033年有新增燃氣電源(60萬瓩),2034年有新增燃氣電源2部(各120萬瓩),2035年新增燃氣電源(120萬瓩),共420萬瓩的燃氣機組沒有名稱。

    吳志偉表示,這些電廠是先列出該年度的電力需求,至於是由台電開發或由民營電廠(IPP)協助開發,目前也未有定論,台電會選擇適當位址自行興建,若不及興建再委託IPP協助。

    吳志偉也說,台電因國營事業負有最終供電責任,電力負載需求到哪裡,台電就規劃到哪裡,保證不會變成「空頭支票」。

    至於這4座「新增燃氣電廠」到底會落在什麼區位?黃美蓮未鬆口,只表示會持續檢討。

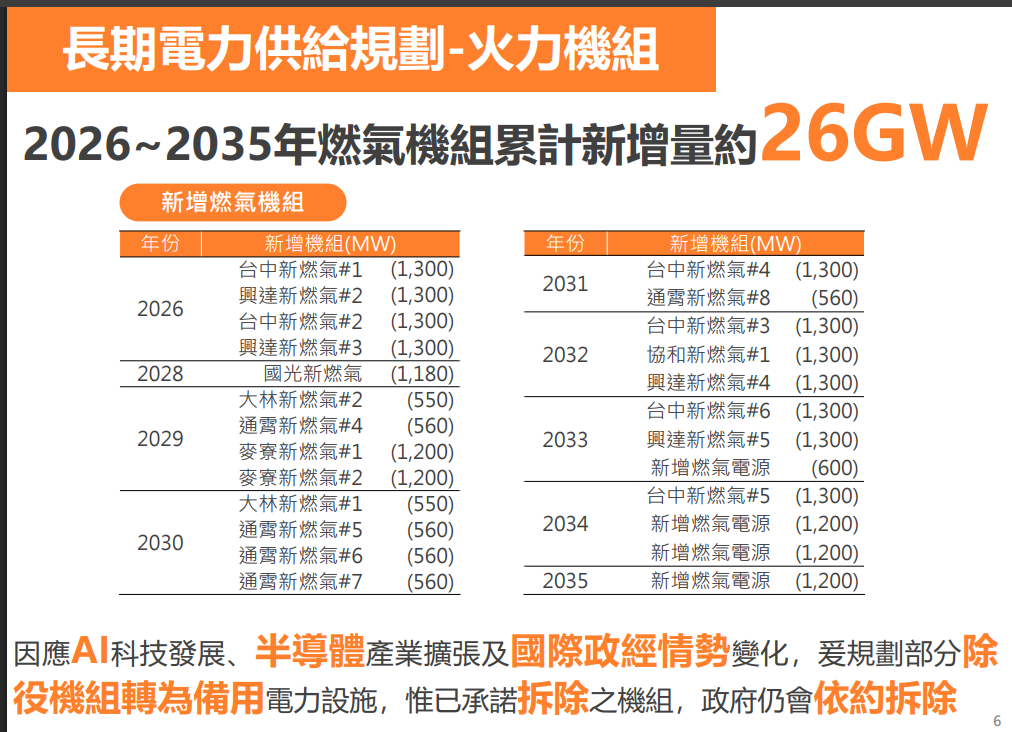

    長期電源開發計畫不再有「除役機組」;新增420萬瓩燃氣機組再次隱藏。截自能源署簡報


    台中、興達、通霄、麥寮 大型新機陸續上線

    已正式列出的新增燃氣機組括2026年台中新1機(130萬瓩)、台中新2機(130萬瓩);興達新2機(130萬瓩)、興達新3機(130萬瓩)。

    2027年沒有新增燃氣機組。

    2028年新增國光新燃氣機組(118萬瓩)。

    2029年新增大林新2機(55萬瓩),通霄新4機(56萬瓩);民營電廠麥寮2部機(各120萬瓩)也會在這年上線。

    2030年有大林新1機(55萬瓩),還有通霄新5機、6機、7機(各56萬瓩)。

    2031年有台中新4機(130萬瓩)上線,及通霄新8機(56萬瓩)。

    2032年有台中新3機(130萬瓩),協和新1機(130萬瓩),興達新4機(130萬瓩)。

    2033年有台中新6機(130萬瓩),興達新5機(130萬瓩)。

    2034年有新中新5機(130萬瓩)。
